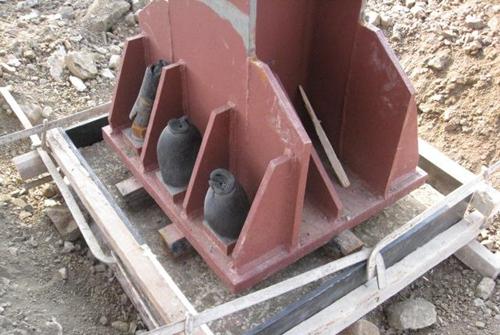

在进行工业设备安装过程中 ,每台设备找正找平和固定后 ,必须进行基础的二次灌浆工作 。
设备基础二次灌浆是指基础浇灌时 ,预先留出安装地脚螺栓的孔(即预留孔) ,在设备安装时将地脚螺栓放入孔内 ,再灌入高强无收缩灌浆料 ,使地脚螺栓固定 ,这种方法称为二次灌浆 。
设备检测调整合格后 ,应尽快进行二次灌浆 。
二次灌浆层主要起防止垫板松动的作用 ,一是用来固定垫铁 ,二是承受设备的负荷 ,提高设备运转的平稳性 。
为了使二次灌浆层充满底座下面高度不大的空间 ,选用的高强无收缩灌浆料类型要求流动性要好 ,流动度大于300mm ,竖向膨胀率要大于等于0.02%的数值 。
很多厂家为了降低成本 ,在生产灌浆料时 ,不使用含泥量较低的细骨料 ,而采用的骨料为普通建筑石子 ,含泥量高 ,超过10%的含泥量 ,粒径大于10mm ,这样就无法保证灌浆料充分的把预留孔灌浆密实 。
一般检查内容如下:
1.垫铁和地脚螺栓的检查
对设备垫铁的检查 ,主要是检查并记录垫铁的规格、组数和布置情况 ,看看每组垫铁是否符合要求 ,排列整齐 。
然后还要用手锤敲击垫铁 ,看其是否接触紧密 ,有没有松动现象 。
地脚螺栓应再一次用扳手检查 ,各地脚螺栓的紧度应一致 ,没有松动的现象 。
2.基础的检查
应检查基础表面是否有麻面 ,被油污的混凝土应铲除干净 ,并用水将基础表面冲洗干净 ,预留孔内和凹处的积水应清除掉 。
3.设备安装精度的全面复查
(1)检查中心线:检查设备上所有的中点是否适当和准确 ,基础上安装基准线两端的线坠是否对准了中心标板上的中心点;检查安装基准线上挂的线坠是否对准了设备的中心点 。
(2)检查标高:用平尺、水平仪、钢板尺及量杆等联合检查标高 ,特别是标高面;通过平尺测标高时的平尺的平面 ,要用水平仪校对 ,以保证复查和确定标高的准确度 。
(3)检查水平度:在测平基准面上放置水平仪等检查表面水平度 ,检查时 ,被测表面和各测量工具的接触面均需保持清洁与贴合 ,用塞尺检查接触面 ,不应有间隙 。
(4)检查有关的连接和间隙 ,有些设备在灌浆前 ,要检查轴承外套与瓦口的间隙 。
复查合格后 ,便可进行二次灌浆 。
对于大型重型设备 ,安装人员需要绘制二次灌浆草图交给土建人员 ,进行更全面的技术交底工作 ,配合土建人员更好的进行高强无收缩灌浆料的二次灌浆工作 。
