土木工程施工前 ,都会打有地基 ,根据地基面积大小确定基坑的容量 ,然而基坑并不是挖好之后就是稳定的状态 ,有时候需要监测基坑的状态甚至使用基坑支护来保持施工的安全性和效率 ,本文就带大家了解深基坑监测有哪些项目和方法 。
深基坑主要监测项目:
地表及管线沉降变形监测;
相邻建筑物沉降、倾斜及裂缝发展观测;
支护结构倾斜及位移监测;
支护结构应力监测;
支护结构沉降监测;
支撑轴力及应力监测;
地基隆起监测;
水位监测及水土压力监测等 。
具体施工中应根据设计图纸要求 ,结合工程实际情况委托具有专业资质的第三方监测机构进行监测 。
施工前编制专项监测方案 ,并报总监理工程师审批 ,监测时按审批的方案进行布点 ,实施监测 ,并及时进行监测数据的提交 。
一、地表沉降监测
1、测点布置
基点埋设在沉降影响范围以外的稳定区域内 ,基点应埋设在视野开阔的地方 ,以利于观测 。
施工时至少埋设两个基点 ,方便互相校核;基点的埋设要牢固可靠 。
施工开始前 ,将基点和附近水准点联测以取得原始高程 。
地表沉降点根据施工现场的情况布置在基坑周边 。
2、监测工具:精密水准仪 ,铟钢尺 。
3、监测频率:基坑开挖过程中1次/d ,如遇紧急情况可加密监测 。
二、建筑物沉降与倾斜监测
1、测点布置
建筑物沉降观测点埋设时先在建筑物的基础或墙上钻孔 ,然后将预埋件放入 ,孔与测点四周空隙用水泥砂浆填实 。
测点基本布设在被测建筑物的角点上 ,测点的埋设高度应方便观测 ,同时测点应采取保护措施 ,避免在施工和使用期间受到破坏 。
每幢建筑物上一般布置2~4个观测点 ,特别重要的建筑物布置6个测点 。

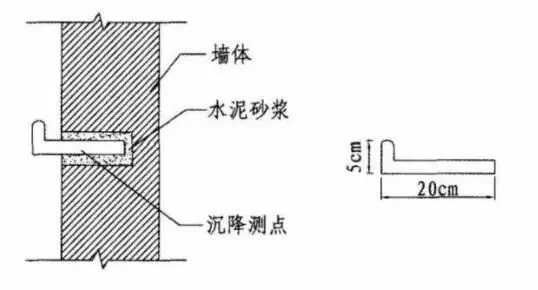

测点的布置参照图1所示 。
2、监测工具:精密水准仪 ,铟钢尺 。
3、监测频率:基坑开挖过程中1次/d ,如遇紧急情况可加密监测 。
三、支护结构倾斜顶部位移监测
1、测点布置

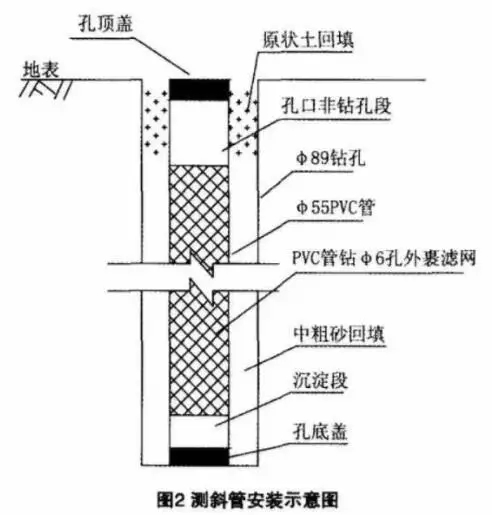

围护结构施工时进行 ,将Pvc测斜管逐节绑扎在围护墙体钢筋骨架上 ,管间用套管连接 ,接头用自攻螺丝拧紧 ,并用防水胶带密封 。
混凝土浇筑时注意对测斜管进行保护 ,测斜管水平向间距不大于25m 。
2、监测工具:测斜仪 ,Pvc测斜管 。
3、监测频率:基坑开挖时 ,1次/d;主体结构施工时 ,1次/2~3d 。
四、下水位监测
1、测点布置
测点埋设采用地质钻钻孔 ,孔深根据要求而定(保证能测出施工期产生的水位变化) ,基坑外沿基坑周边布设 ,基坑内利用降水井和减压井进行观测 。
测孔的安装应确保测出施工期间水位的变化 。
用地质钻机钻直径89mm孔 ,水位孔的深度在最低设计水位之下(坑外孔深同基底 ,坑内孔深达到基坑底—F1~2m) ,成孔完成后 ,放人裹有滤网的水位管 ,管壁与孔壁之间用净砂回填至离地表0.5m处 ,再用粘土进行封填 ,以防地表水流人 。
2、监测工具:电测水位计、PVC塑料管、电缆线 。
3、监测频率:施工期间1次/1~2d 。
五、支撑轴力及应力监测
1、测点布置
钢支撑的支撑轴力采用轴力计(又称为反力计)直接测量 。
将轴力计支架焊于钢管横撑一端 ,架设横撑时将轴力计放入支架内 ,并保护好引线 。
混凝土支撑的支撑轴力及应力将振弦式应变计安装在混凝土支撑内 ,混凝土浇筑时注意保护好引线 。
2、监测工具:轴力计、钢筋计、频率接收仪 。
3、监测频率:开挖初期1次/d ,挖至基底2~3次/d 。
六、基坑隆起监测
1、测点布置
在多层开挖基坑中央、距坑底边缘1/4底宽及变形特征点处布置 。
用钻机在预定孔位上钻孔 ,用纸绳将磁环的三脚爪捆套在管外各预定部位 ,然后放入沉降导管 。
纸绳受水断开后 ,磁环的三脚爪即张开 ,使磁环牢固地嵌入土体中 。
2、监测工具:基坑回弹标、精密水准仪、铟钢尺或分层沉降仪 。
3、监测频率:基坑开挖期间1次/d 。
